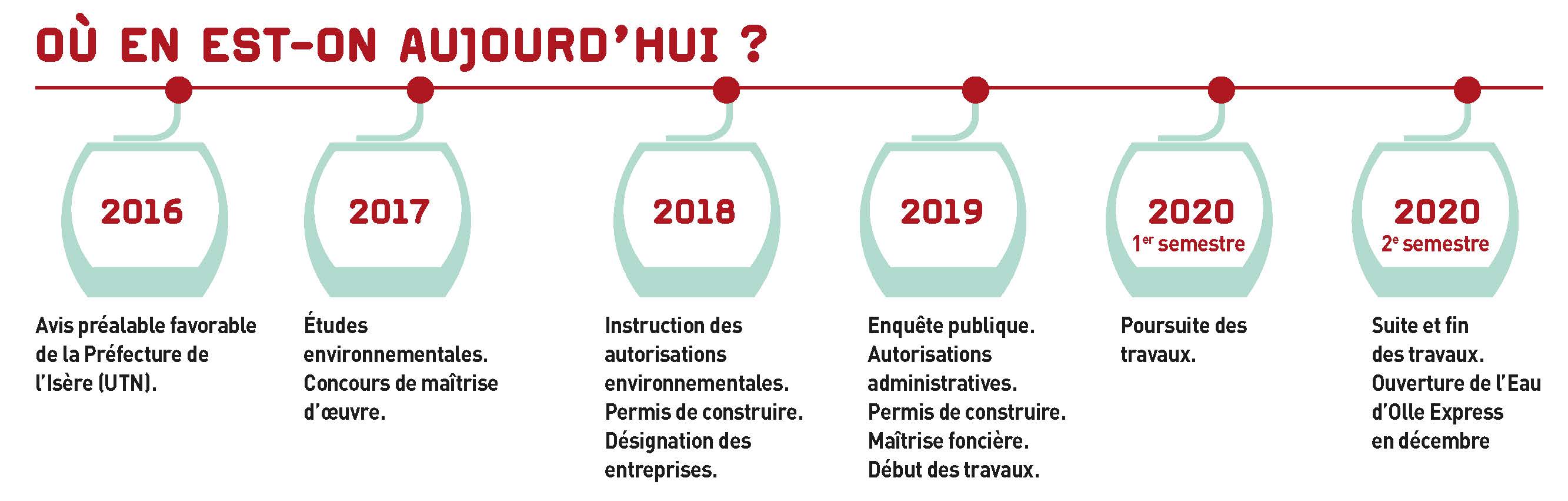

LE CALENDRIER




Calendrier

LES GRANDES ETAPES

18 octobre 2016
La préfecture de l’Isère a donné un avis favorable au projet dans le cadre d’une procédure d’UTN (Unité Touristique Nouvelle).

En novembre 2016
Organisation de plusieurs réunions de concertations avec le monde socio-économique de la vallée afin de déterminer les potentialités de développement (enquête EcoRSE).

7 mars 2017
Première réunion du Comité de Pilotage, composé à parts égales de représentants des membres élus, de techniciens et de représentants de la société civile qui se sont portés volontaires. Le Comité a pour vocation de définir les orientations stratégiques du projet, d’en faciliter le développement et de procéder aux arbitrages nécessaires. Il se réunira 2 à 3 fois par an.

2ème semestre 2017
Lancement des dossiers pour l’obtention des autorisations environnementales (étude d’impact, défrichement, loi sur l’eau, etc.)
Lancement des études géotechniques (études du sol et du sous-sol) qui se poursuivront durant quasiment toute la durée des travaux.
Lancement des études hydrauliques, acoustiques (en particulier au regard du groupe scolaire voisin) et d’avalanches.

Septembre 2017
A l’issu d’un concours qui a permis d’examiner plusieurs approches sensiblement contrastées et d’inscrire la démarche dans une logique de choix, DCSA est choisi par le SIEPAVEO en tant que maître d’œuvre du projet.

1er semestre 2018
Instructions des autorisations environnementales, servitude administrative de passage et permis de construire.
Rencontre avec les propriétaires des terrains concernés par le passage du téléporté afin de mettre en œuvre une servitude ou une acquisition pour le passage de la remontée mécanique et des accès.

2ème semestre 2018
Suite de l’instruction des autorisations administratives
Désignation des entreprises

1er semestre 2019
Enquête publique.
Le commissaire enquêteur remet au Préfet de l'Isère un rapport de synthèse des contributions ainsi que ses conclusions assorties d'un avis favorable sur les 3 parties de l'enquête.

2ème semestre 2019
Arrêté préfectoral de servitude d'utilité publique.
Arrêté d'autorisation environnementale
Autorisations d'urbanisme / arrêté conjoint des maires d'Oz en Oisans et d'Allemond.
Permis de construire.
Début des travaux au niveau d'Allemond : terrassement et premières élévations du parking et de la gare aval.
Défrichement le long de l'axe du futur téléporté.
Début des travaux sur Oz : terrassement, mise en oeuvre des fondations et des massifs béton de la gare amont.

1er semestre 2020
Poursuite des travaux au niveau d'Allemond : voie d'accès véhcules légers et parking bus, parking couvert et gare aval
Pose des pylones, potences et équipements au niveau de la ligne. Déroulage du câble.
Poursuite des travaux sur Oz : montage de la gare d'altitude et terrassements autour de celle-ci

2ème semestre 2020
Suite et fin des travaux
Réception du chantier.
Mise en service.
